Shutdown Completo Plataforma POSH Arcadia - Manutenção Integral e Recuperação Estrutural
- Cliente: POSH Arcadia

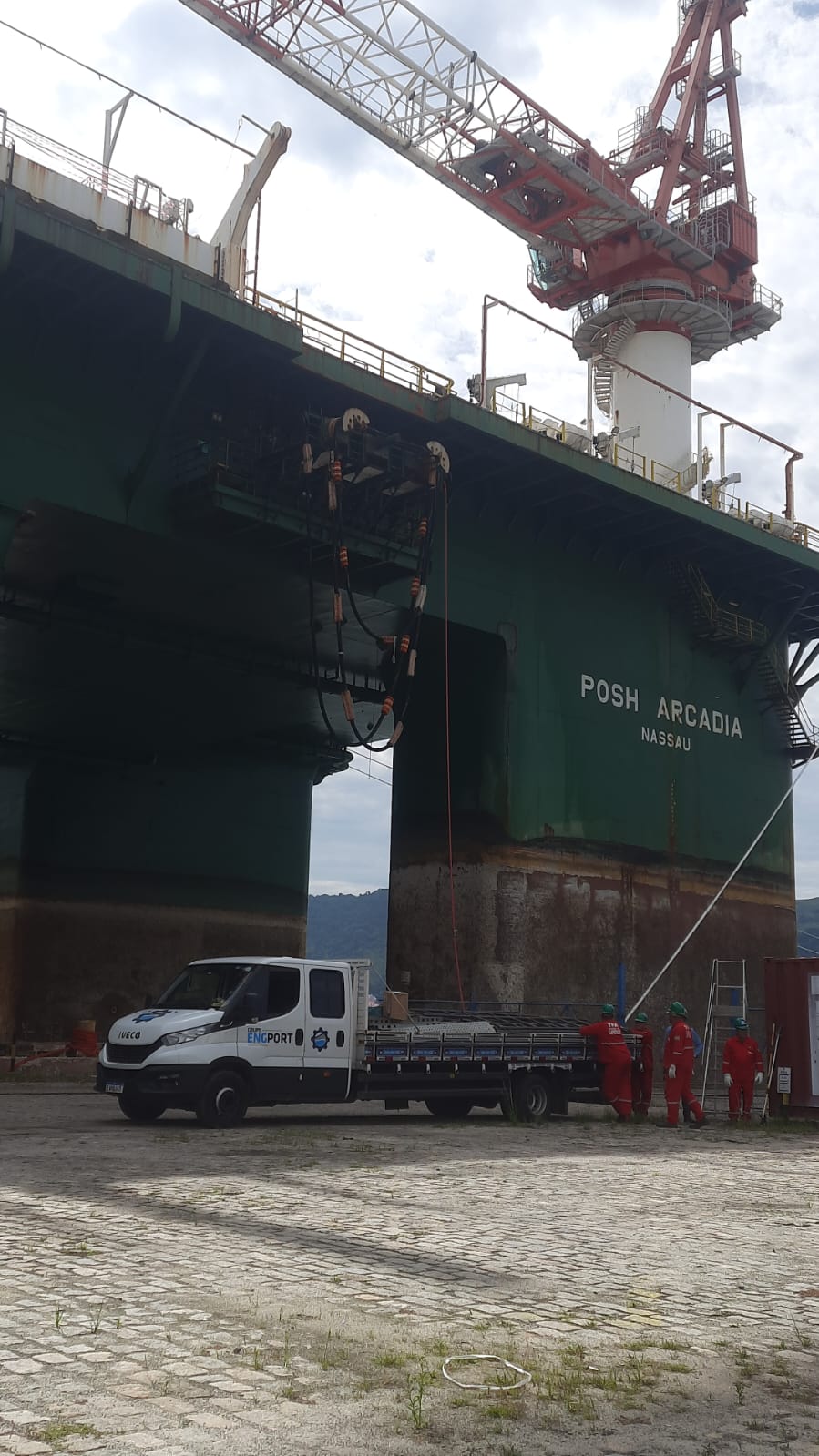

- Localização: Terminal Portuário de Angra dos Reis (TPAR) – Angra dos Reis, RJ
- Período: 2024 (50 dias)
Categoria: OFFSHORE
O Grupo Engport foi contratado pela POSH para executar o shutdown completo da plataforma Arcadia durante sua parada de manutenção no Terminal Portuário de Angra dos Reis. Este projeto representou uma das operações mais complexas e abrangentes de 2024, mobilizando uma equipe multidisciplinar de mais de 40 profissionais altamente qualificados que trabalharam ininterruptamente em turnos de 12 horas durante 50 dias.
O DESAFIO TÉCNICO
O principal desafio técnico centrava-se no içamento dos thrusters (propulsores) da plataforma – equipamentos críticos de múltiplas toneladas responsáveis pelo sistema de posicionamento dinâmico. O içamento, desses componentes exigiam procedimentos rigorosos de movimentação de cargas, com margem zero para erro.
SOLUÇÃO ENGENHARIA ENGPORT

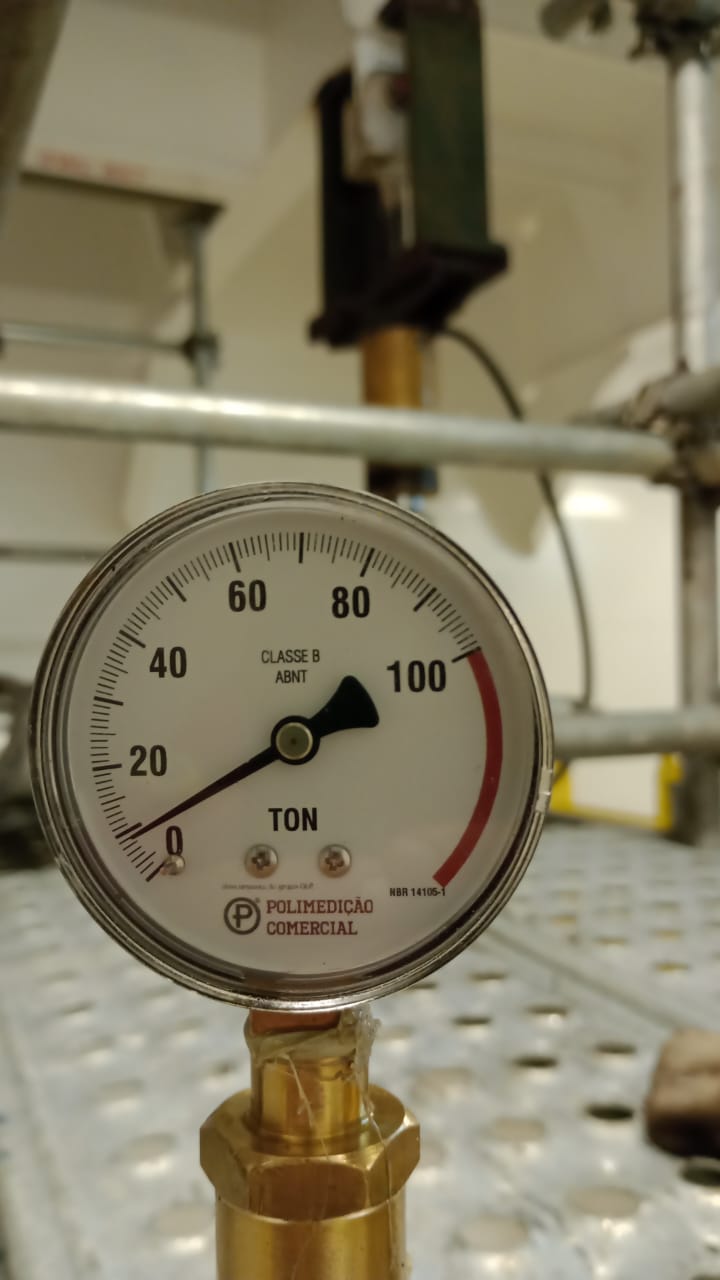

- Nossa equipe de engenharia desenvolveu um procedimento otimizado de rigging (movimentação de cargas pesadas) especificamente para os thrusters da Arcadia. Através de análise estrutural detalhada, simulações de carga e seleção criteriosa de equipamentos de içamento, implementamos melhorias significativas no sistema tradicional de manuseio, aumentando a segurança operacional e reduzindo o tempo de execução em aproximadamente 30%.
ESCOPO EXECUTADO

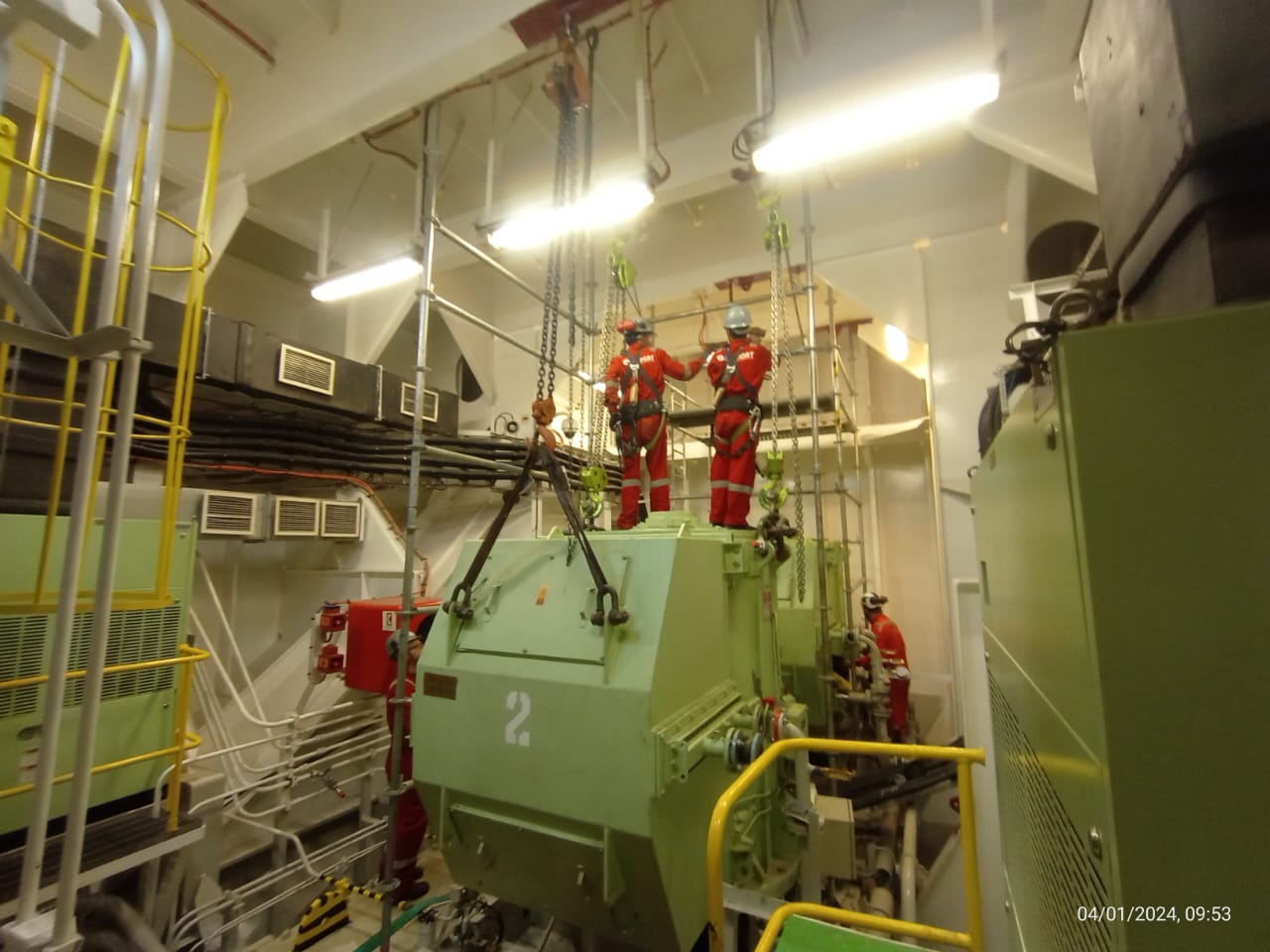

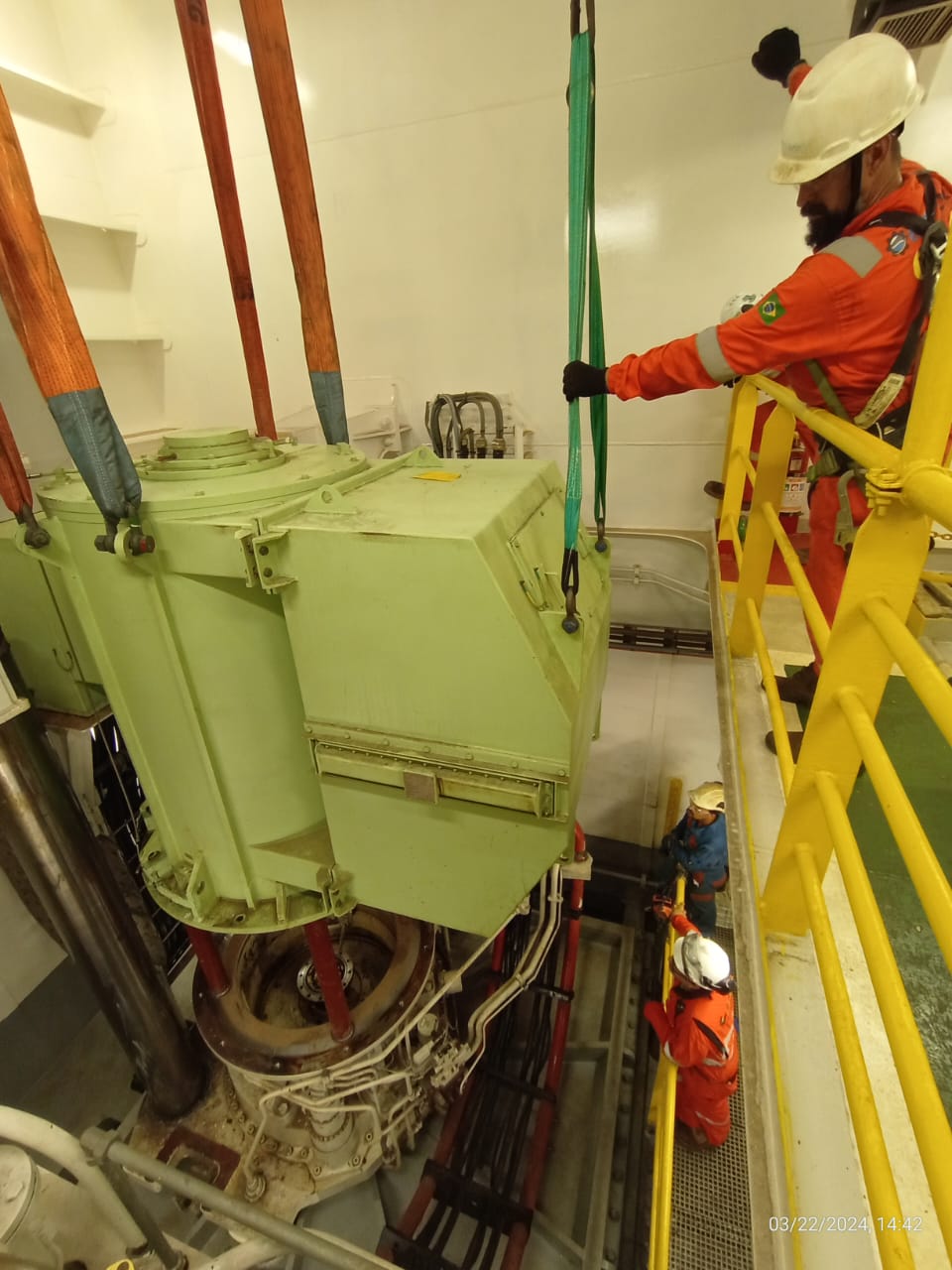

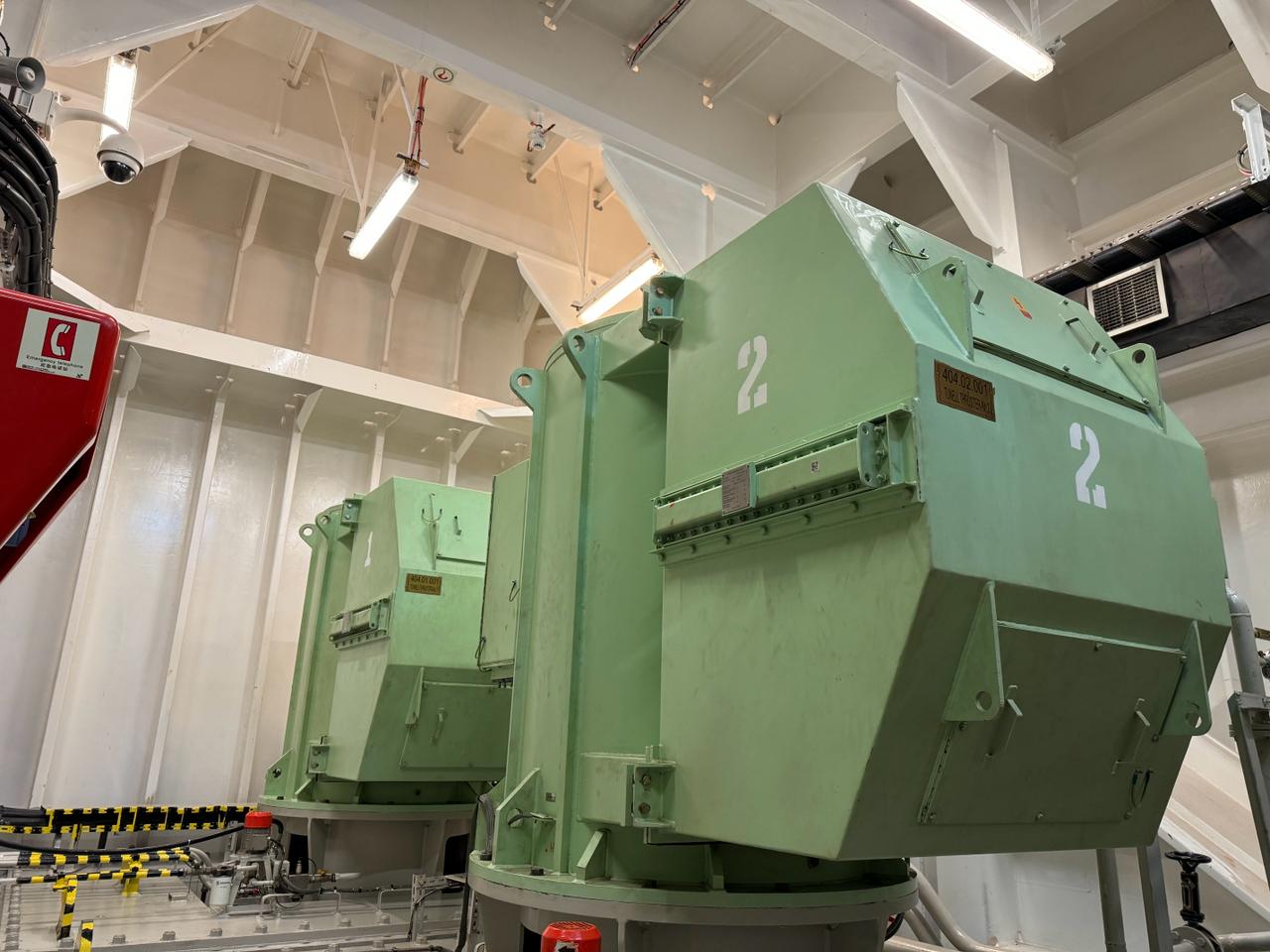

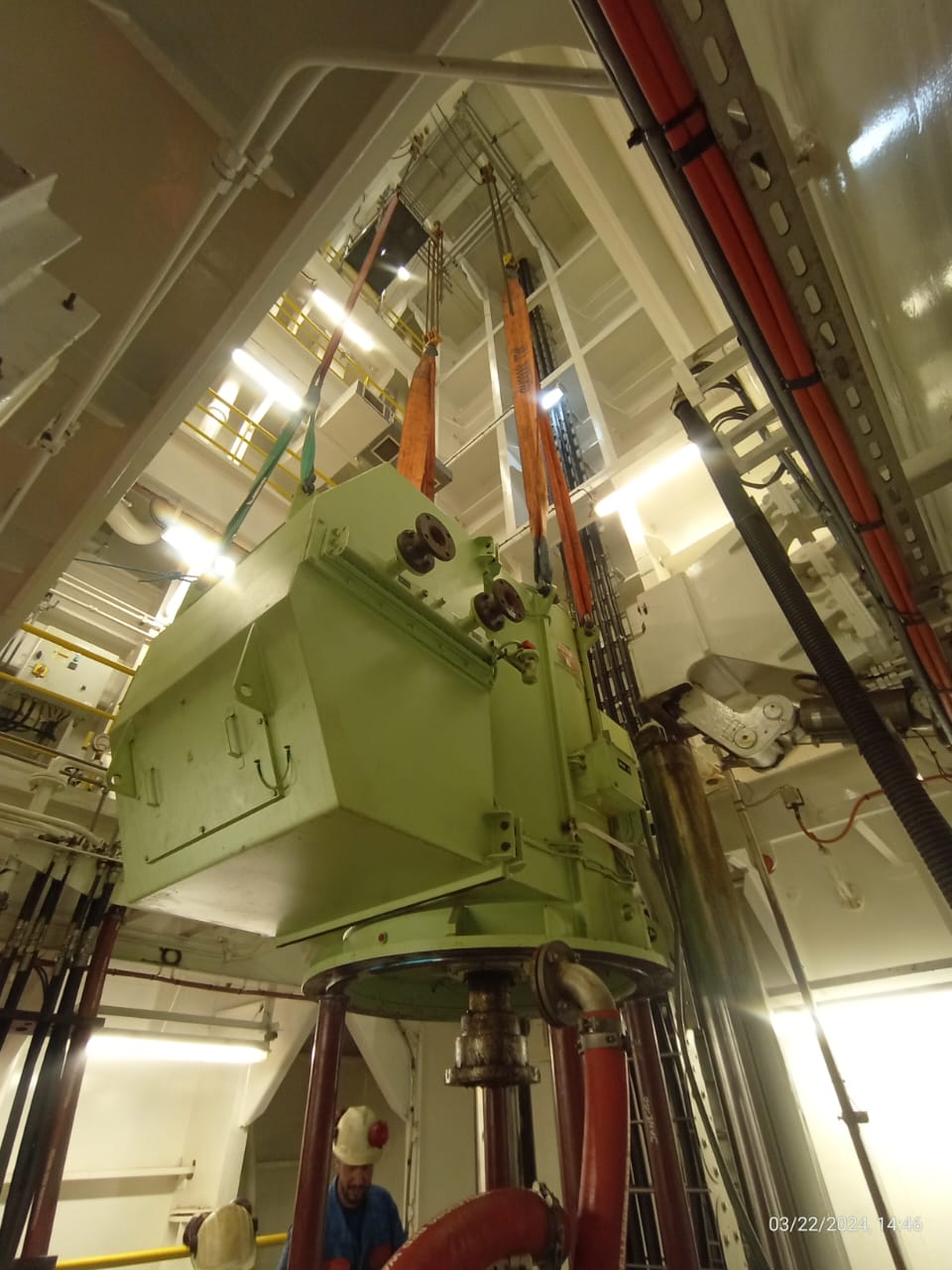

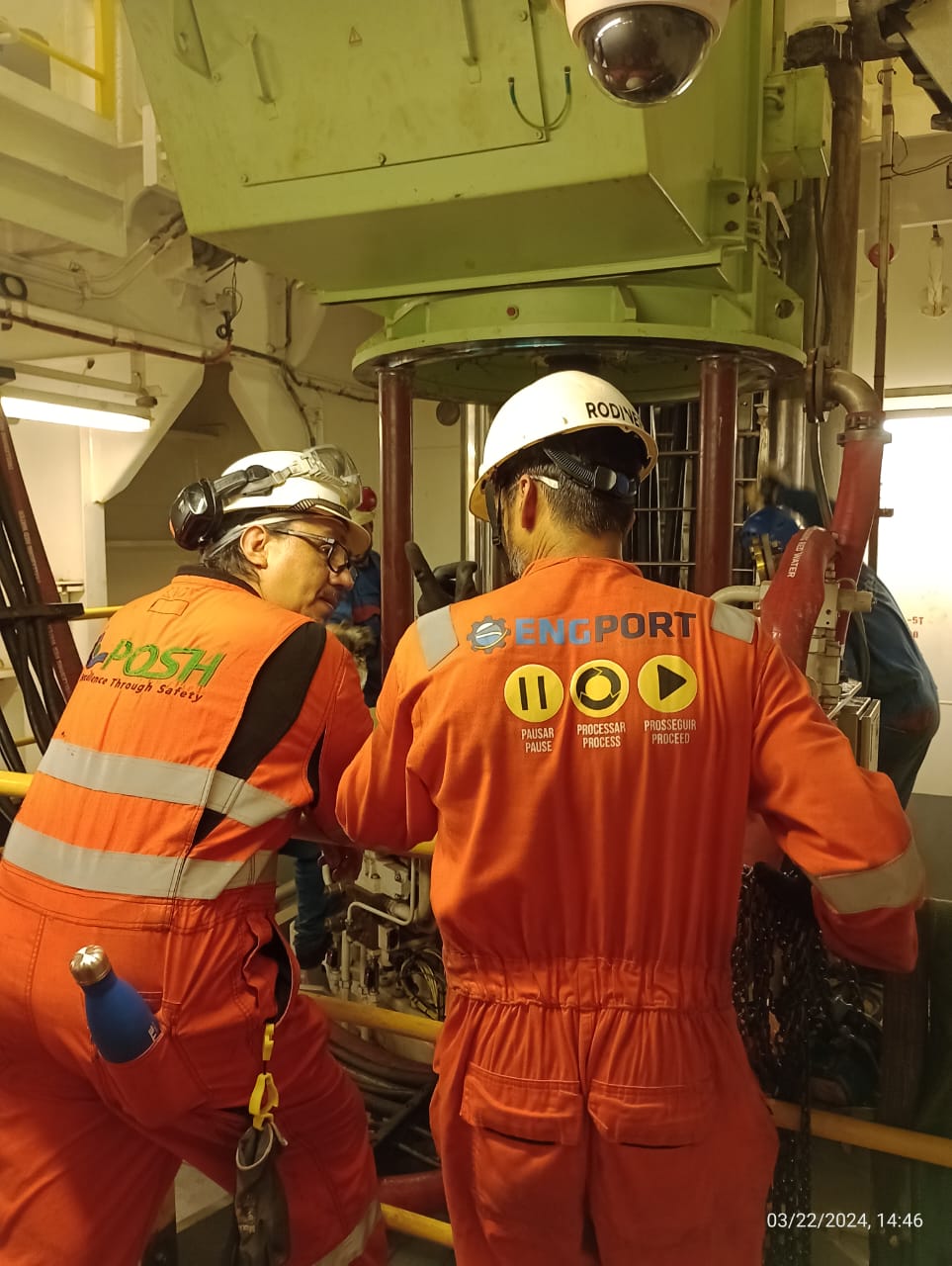

Manutenção de Thrusters: - Içamento e remoção segura de 6 unidades propulsoras

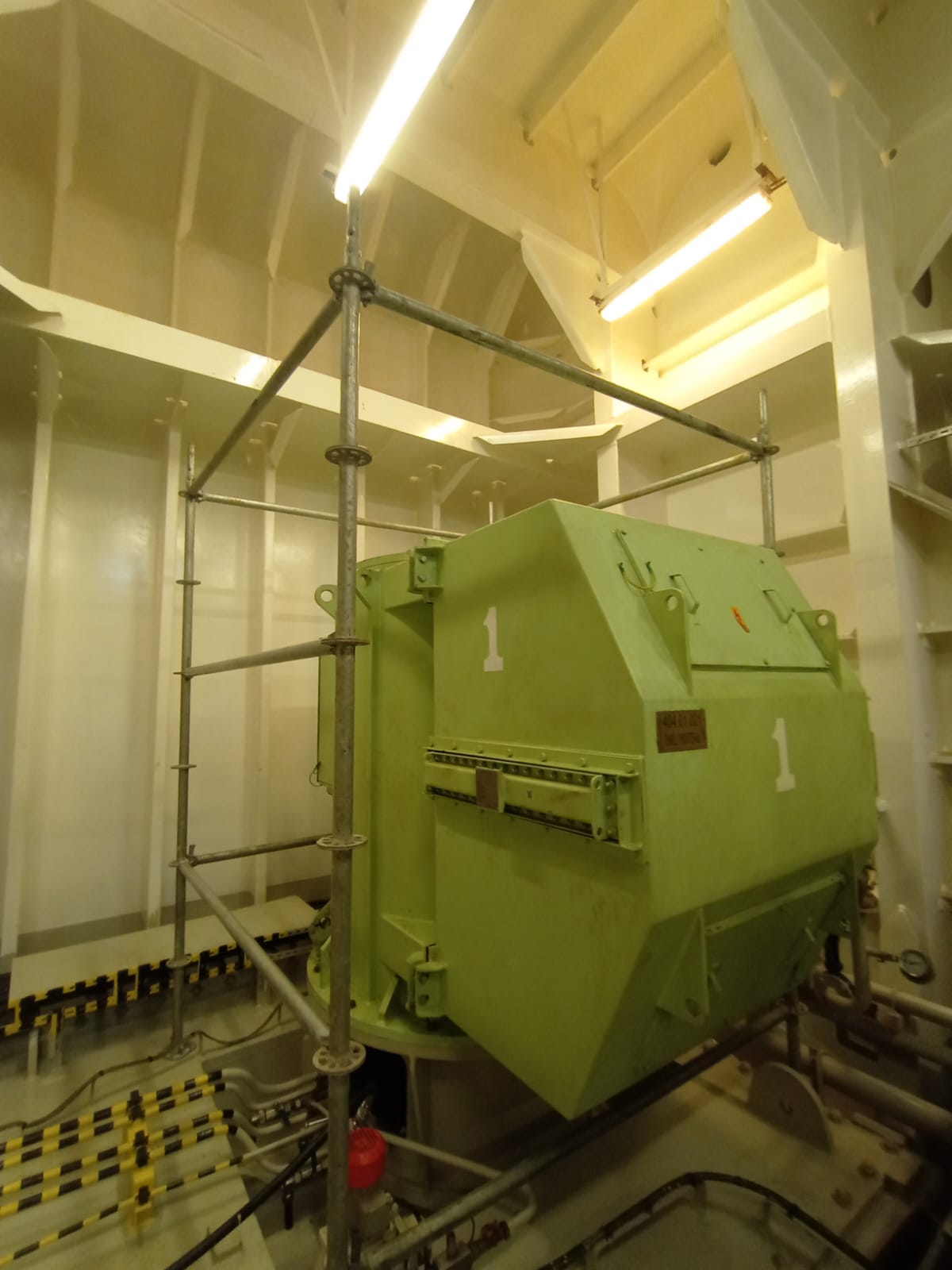

- Desmontagem completa para inspeção
- Substituição de componentes desgastados
- Balanceamento dinâmico e alinhamento de precisão
Infraestrutura de Acesso:

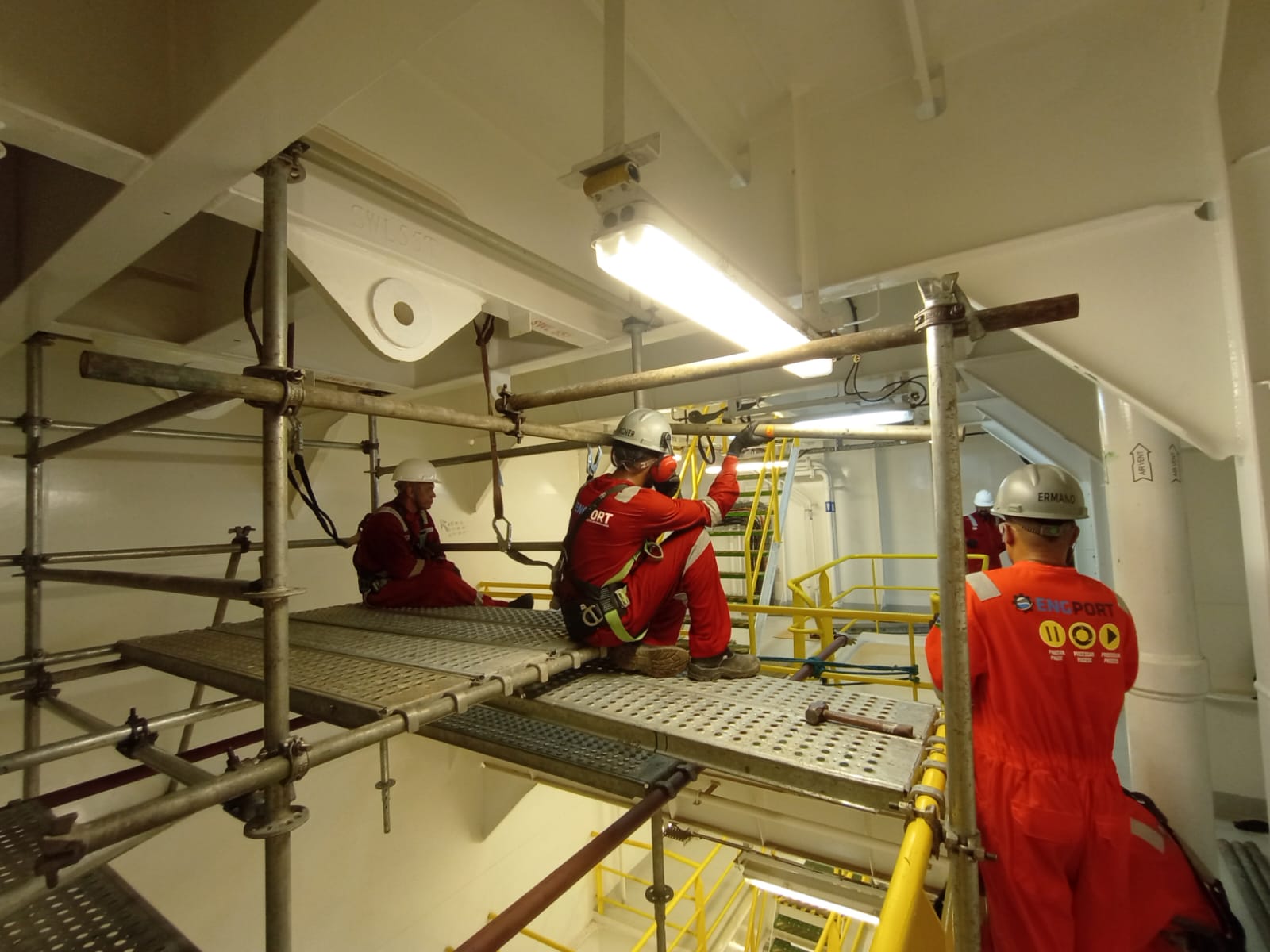

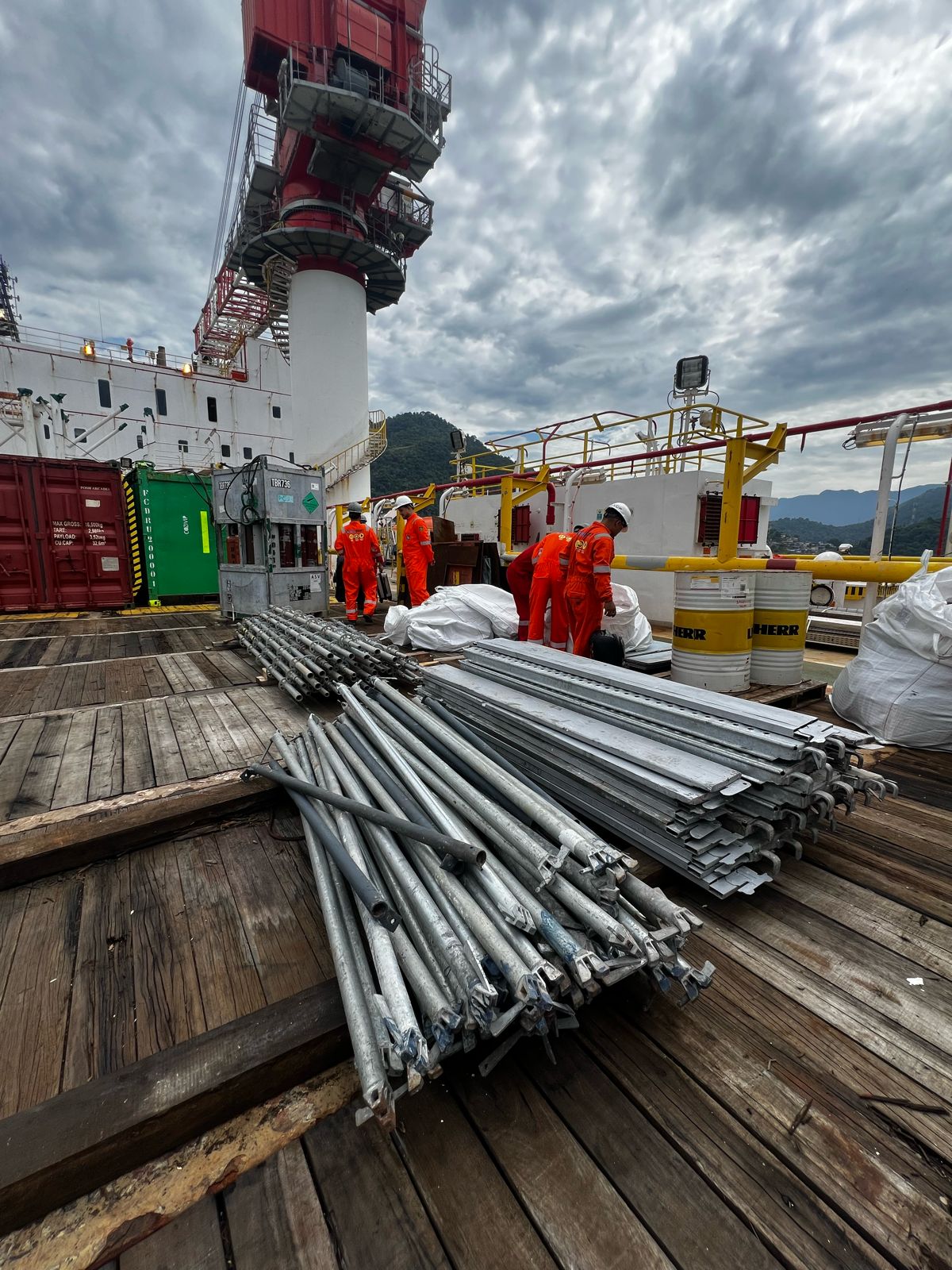

- Montagem de 300m² de andaimes certificados
Trabalhos em Altura (IRATA):
- Tratamento anticorrosivo nos turcos das baleeiras
- Remoção da linha de incêndio
- Tratamento de pontos de corrosão em locais de difícil acesso
- Caldeiraria e soldagem em altura
Preparação de Superfície:

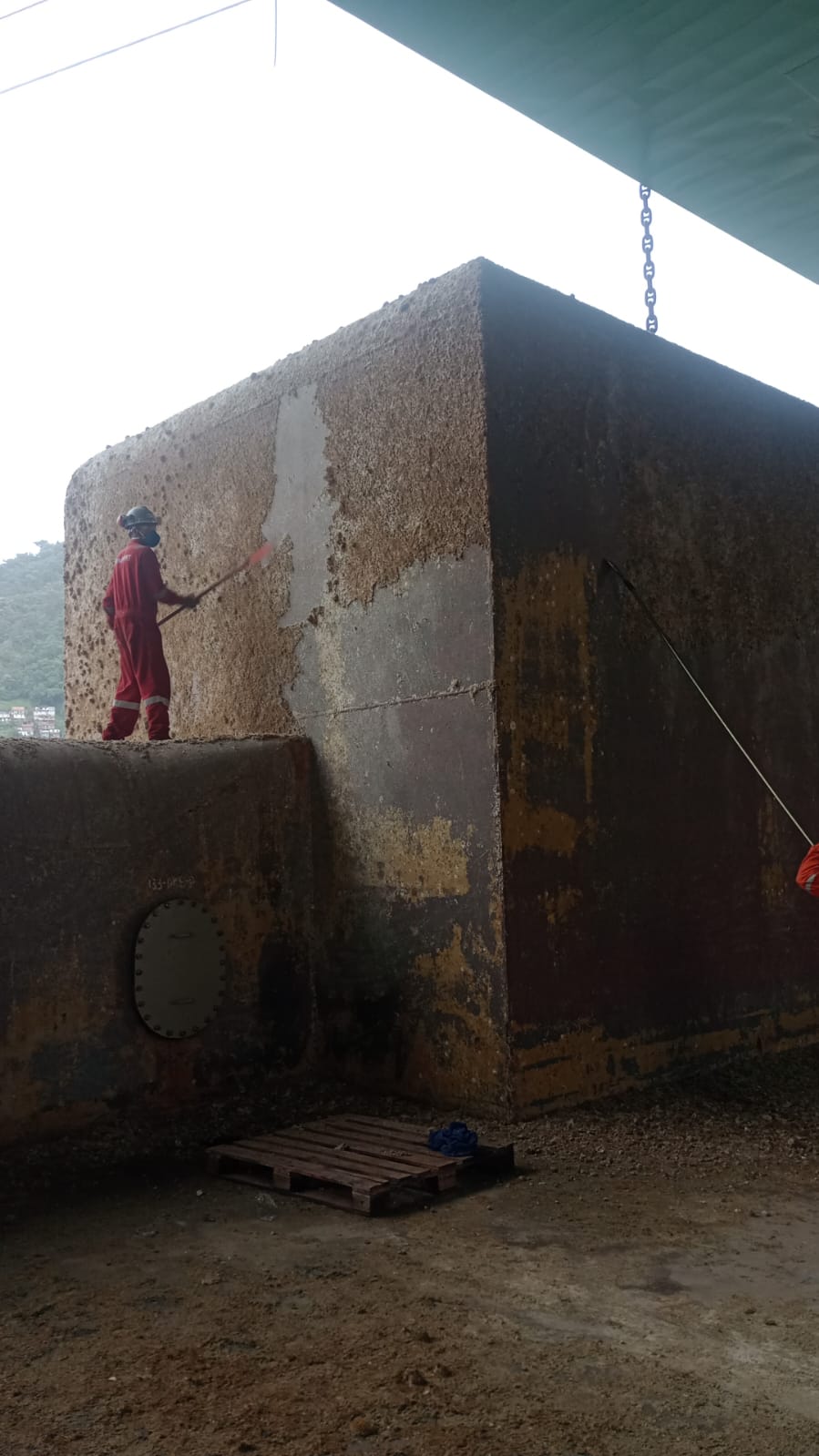

- Raspagem completa do casco da plataforma
RESULTADOS ALCANÇADOS
✅ Prazo: Projeto concluído rigorosamente dentro dos 50 dias
✅ Segurança: Zero acidentes em 24.000 homem-hora
✅ Qualidade: 100% das inspeções aprovadas na primeira tentativa
✅ Reconhecimento: Carta formal de recomendação do cliente
DADOS QUANTITATIVOS
- Equipe: 40+ profissionais
- Duração: 50 dias corridos
- Horas trabalhadas: 24.000 homem-hora
- Andaimes: 300m²
- Thrusters mantidos: 6 unidades
- Soldas: 200+ metros lineares
- Taxa de retrabalho: 0%
